Metode Pelaksanaan Pekerjaan Pemipaan Instalasi Air Bersih & Air Kotor, adalah sebagai berikut:
Persiapan
Persiapan
- Pembuatan dan pengajuan gambar shop drawing pekerjaan pemipaan instalasi air bersih dan air kotor.
- Approval material yang akan digunakan.
- Persiapan lahan kerja.
- Sebelum pekerjaan dilaksanakan, terlebih dahulu material kerja dan alat bantu kerja disiapkan.
![]() |
Instalasi Air Bersih & Air Kotor |
Pekerjaan pemasangan pompa dan tangki air
- Pemasangan package booster pump (pararel 3 pompa), kapasitas 120 ltr/mnt berikut accesoriesnya.
- Pemasangan roof tank modular sistem bahan FRP, kapasitas evektive 8 m3 berikut accesoriesnya.
Pekerjaan instalasi plumbing air bersih
- Tentukan dan beri tanda jalur instalasi dan titik outletnya.
- Pasang pipa PVC kelas AW (diameter sesuai gambar kerja) beserta gate valve, fitting dan accessories lainnya sesuai dengan tanda yang sudah dibuat.
- Untuk pipa yang melintasi lantai (terutama lantai dasar, maka kedalaman pipa harus cukup, minimal 50 cm supaya tidak mudah pecah.
- Pipa yang akan disambung, bagian ujungnya harus dibersihkan dengan ampelas supaya sambungan dapat lengket dengan kuat.
- Khusus untuk sambungan ke sanitary (kran), pipa diberi soket draat luar dan diberi lapisan seal tape baru disambungkan ke alat sanitair.
Pekerjaan instalasi plumbing air kotor, air bekas dan vent
- Pipa air kotor meggunakan pipas PVC kelas AW yang tahan terhadap tekanan 10 bar, penyambungan pipa menggunakan lem PVC yang kuat sehingga tidak mudah bocor.
- Tentukan dan beri tanda jalur instalasi dan titik outletnya.
- Pasang pipa PVC kelas AW (diameter sesuai gambar kerja) beserta gate valve, fitting dan accessories lainnya sesuai dengan tanda yang sudah dibuat.
- Pasangan clean out dan accessories lainnya.

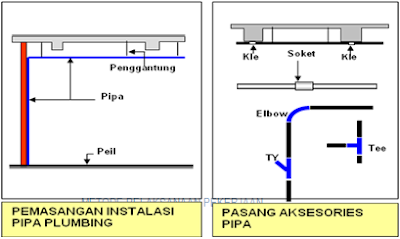

- Pipa PVC yang horizontal digantung pada plat lantai beton menggunakan besi siku dan pipa diikat pada besi siku supaya tidak bergerak saat menerima beban air.
- Pipa air kotor vertikal ditanam pada dinding, dikerjakan pada saat dinding belum diplester + aci. Pipa yang ditanam di dinding harus diklem supaya tidak bergerak saat menerima beban air.
- Untuk pipa yang melintasi lantai terutama lantai dasar, maka kedalaman pipa harus cukup, minimal 50 cm supaya tidak mudah pecah.
- Pipa yang akan disambung, bagian ujungnya harus dibersihkan dengan ampelas supaya sambungan dapat lengket dengan kuat.
- Untuk lantai dasar, pipa air hujan diberi bantalan yang cukup kuat agar sambungan tidak kendor akibat beban air hujan yang dapat menyebabkan kebocoran.
- Pemasangan vent out untuk instalasi pipa air kotor padat.
- Pemasangan roof drain untuk instalasi pipa air hujan.
- Buat sumur resapan dan bak kontrol.
Testing dan commissioning
- Sebelum disambung ke sanitair semua pipa plumbing harus di test dulu dengan menggunakan tekanan hydrostatis sebesar 5 – 8 bar selama 24 jam, dimana pada saat itu tidak boleh ada penurunan tanah.
- Khusus untuk instalasi air bersih, sebelum digunakan pipa dibersihkan dahulu (flushing) dari kotoran yang mungkin masih tersisa dalam pipa. Pembersihan pipa dapat melalui lubang clean out.
- Sebelum test commissioning terlebih dahulu dilakukan test intern yang dimaksudkan apabila ada kegagalan fungsi dari instalasi dan peralatan yang terpasang dapat segera ditanggulangi/diperbaiki.
- Test commissioning dari fungsi masing-masing peralatan yang terpasang.
jika pipanisasi ke desa yg menggunakan dana desa dan digali dgn kedalaman sembarangan bahkan di jalan bagaimana?
ReplyDeleteapakah itu menyalahi aturan pipanisasi?
kedalaman penanaman pipa hnya 20-25cm.
adakah UU utk itu? dan kmana kita harus melapor.?
trim's
Semua proses pekerjaan instalasi plumbing harus mengikuti persyaratan SNI.
ReplyDelete
